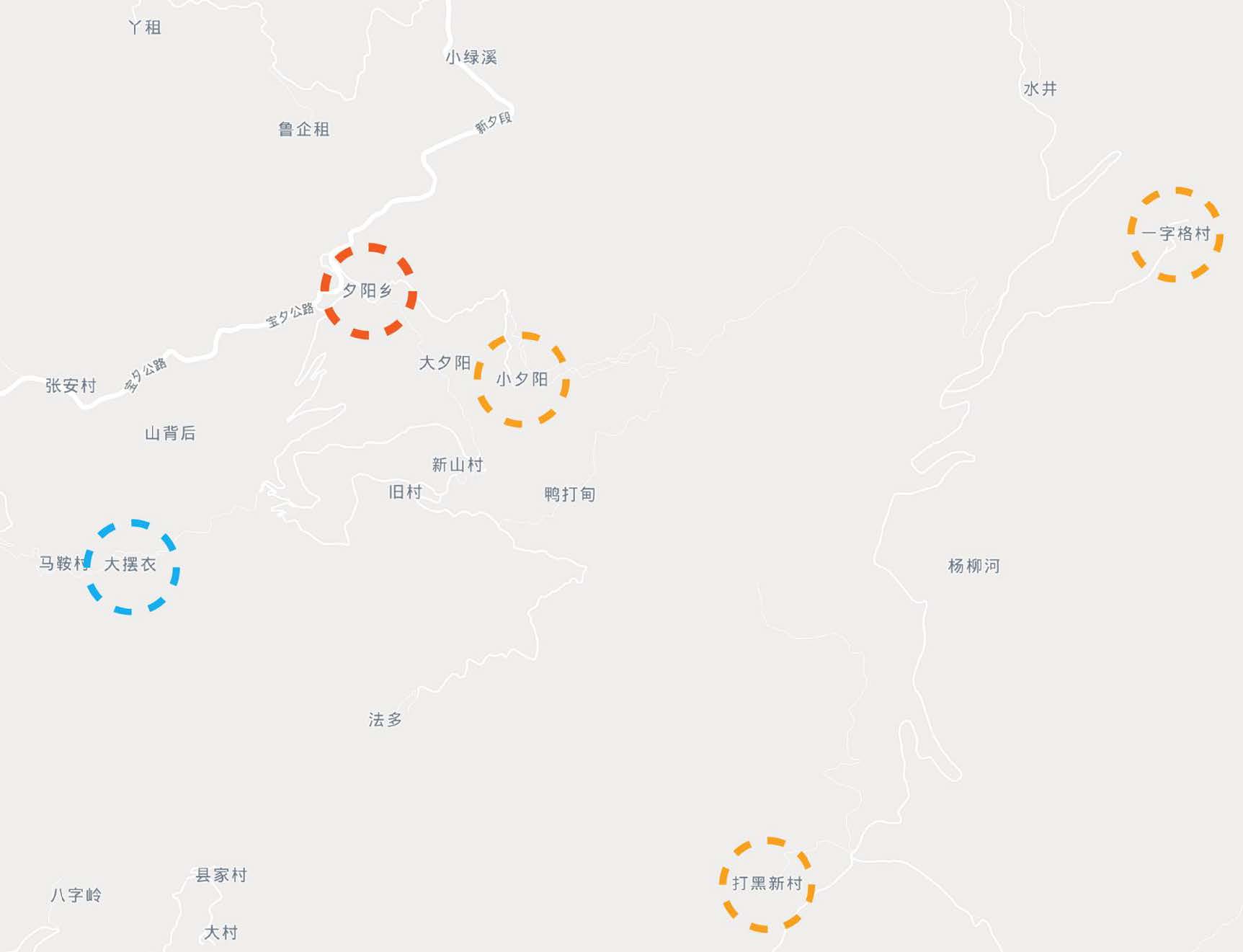

項目點: 雲南省昆明市晉寧區夕陽鄉打黑新村
從完成大擺衣村兩期新型抗震夯土民居改造項目至今,針對雲南地區的新型抗震夯土建築 已發展出一套行之有效的可持續性技術和方法,幷在整個夕陽鄉地區形成了一定影響力。夕陽鄉政府希望在此基礎上,將技術與方法以實際項目的形式推廣至大擺衣以外其他村落,實現以點帶面,深化推進中國農村可持續性發展。團隊與夕陽鄉政府經過多次協商決定在打黑新村進行新型抗震生土建築,試點對象爲村內的多功能活動廳(公房)。
打黑新村四面環山,氣候宜人,植被較好,耕地面積102畝,林地面積5,020畝,村莊占地面積1,500平方米。全村19戶70人口,是彝族聚居的村莊,彝族生活和習俗保留較好。全村建築以土木結構爲主,建築主要以木梁木柱爲承重結構,夯土墻體圍護組合而成。
獎項:
合作院校:昆明理工大學
工作進展
Aug 2020

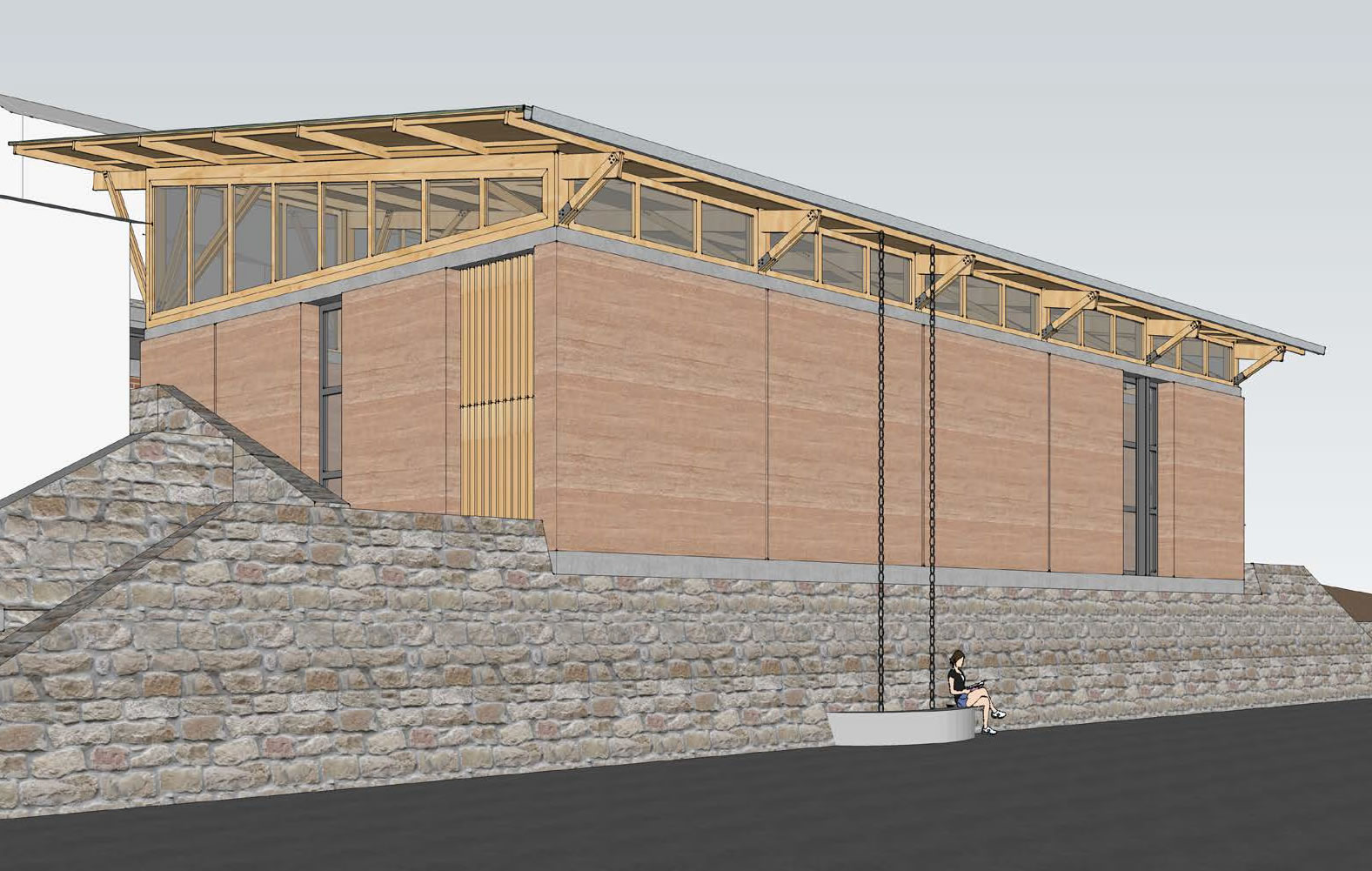

新冠肺炎疫情受控後,團隊於8月再到訪打黑新村,公房已經被拆除,場地平整工作已經初步完成。項目方案設計會在9月落實,10月中旬開始基礎施工。請按此詳閱有關工作報告。
Jul 2019 - 第一次調研
團隊於7月上旬到訪打黑新村現公房進行實地調研,了解建築現狀及其功能要求、周圍地形環境以及進行簡單測繪。請按此詳閱有關工作報告。
Aug 2021
項目由一專一村董大姐領導的婦女施工隊負責,已於8月底大致完工。項目完成後適逢村民舉辦婚禮,新建成的公房空間受到村民廣泛好評。
Feb 2021

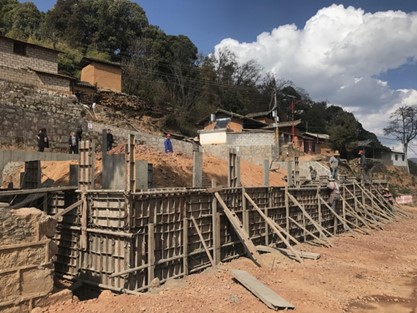

團隊經過與鄉政府協商後,鄉政府聘請當地施工隊在2月初完成了基礎施工工作。團隊爭取在農曆新年過後進場施工,並在雨季來臨之前完成公房的建設。
